Archiv der Avantgarden in den Staatlichen Kunstsammlungen Dresden

Albertplatz: Pflastersteine im Zelt kleben

Die Dresdner Verkehrsbetriebe (DVB) planen ein Weihnachtsgeschenk für die Neustädter*innen. Pünktlich zum 24. Dezember sollen die Bahnen wieder über den Albertplatz fahren. Das kündigte heute im Rahmen eines kleinen Presserundgangs Falk Lösch, der Sprecher der DVB, an.

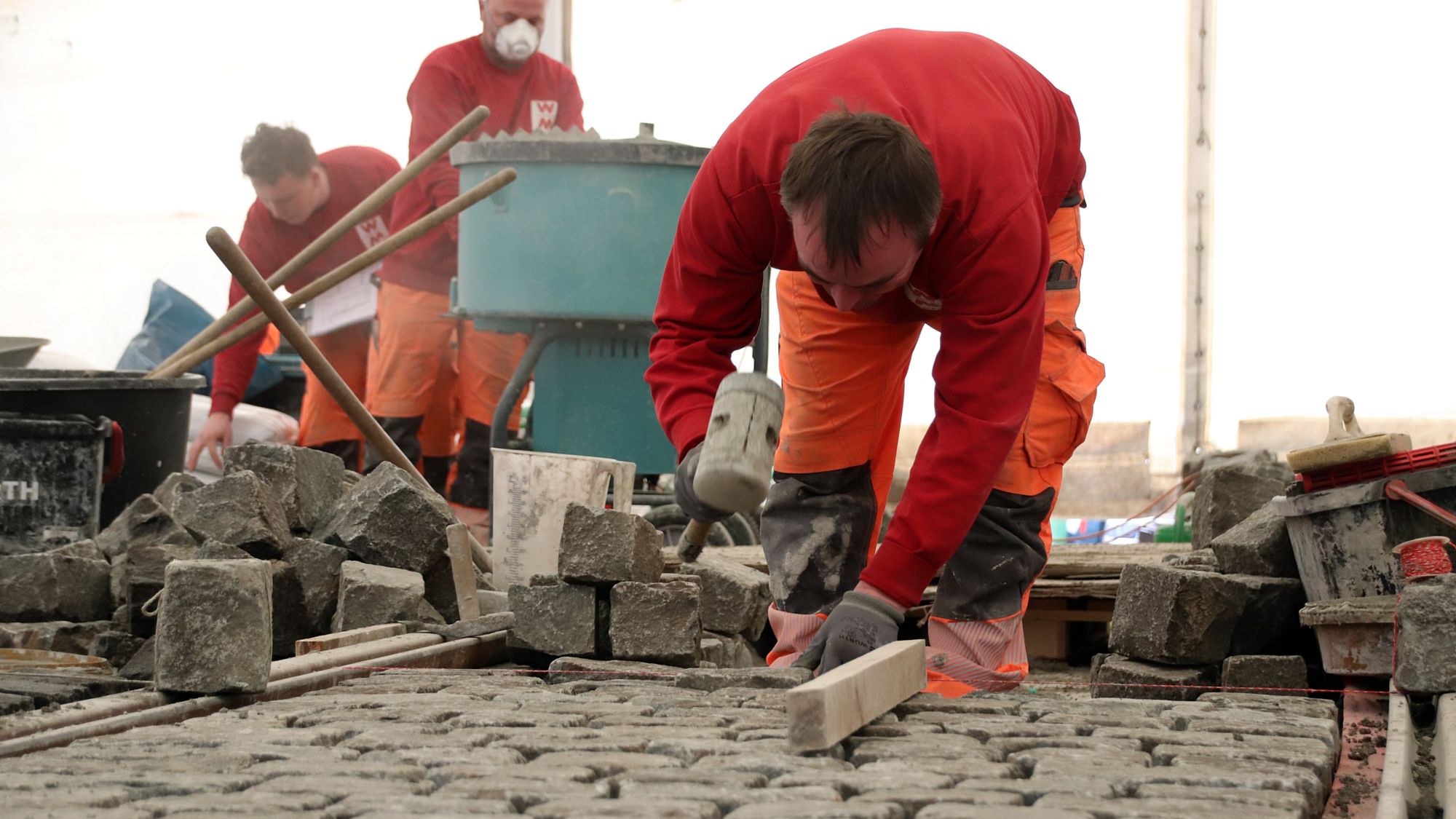

In den Zelten am Albertplatz wird gepflastert.
In den Zelten am Albertplatz wird gepflastert.

Man liege gut im Zeitplan. Die Versorgungsleitungen sind bereits verlegt, aktuell sind Arbeiter dabei, die Pflastersteine zwischen den Straßenbahnschienen einzukleben. “Ab 24. Dezember 2022 können die Straßenbahnlinien 3, 7 und 8 wieder planmäßig im Zuge der Albertstraße fahren”, so Lösch. Allerdings wird die „3“ dann von Coschütz kommend ab Carolaplatz eine „Ringumleitung im Uhrzeigersinn“ fahren, da die Arbeiten an der Großenhainer Straße noch nicht abgeschlossen sind.

Gemeinsam mit dem Straßen- und Tiefbauamt Dresden und der Sachsen-Energie haben die DVB seit dem 10. Oktober den Haltestellenbereich am Albertplatz im Zuge der so genannten Nord-Süd-Verbindung erneuert. Die vorbereitenden Arbeiten liefen bereits seit Ende August. Für die Kosten von rund zwei Millionen Euro hoffen die DVB auf eine Förderung durch das Land Sachsen in Höhe von 1,3 Millionen Euro.

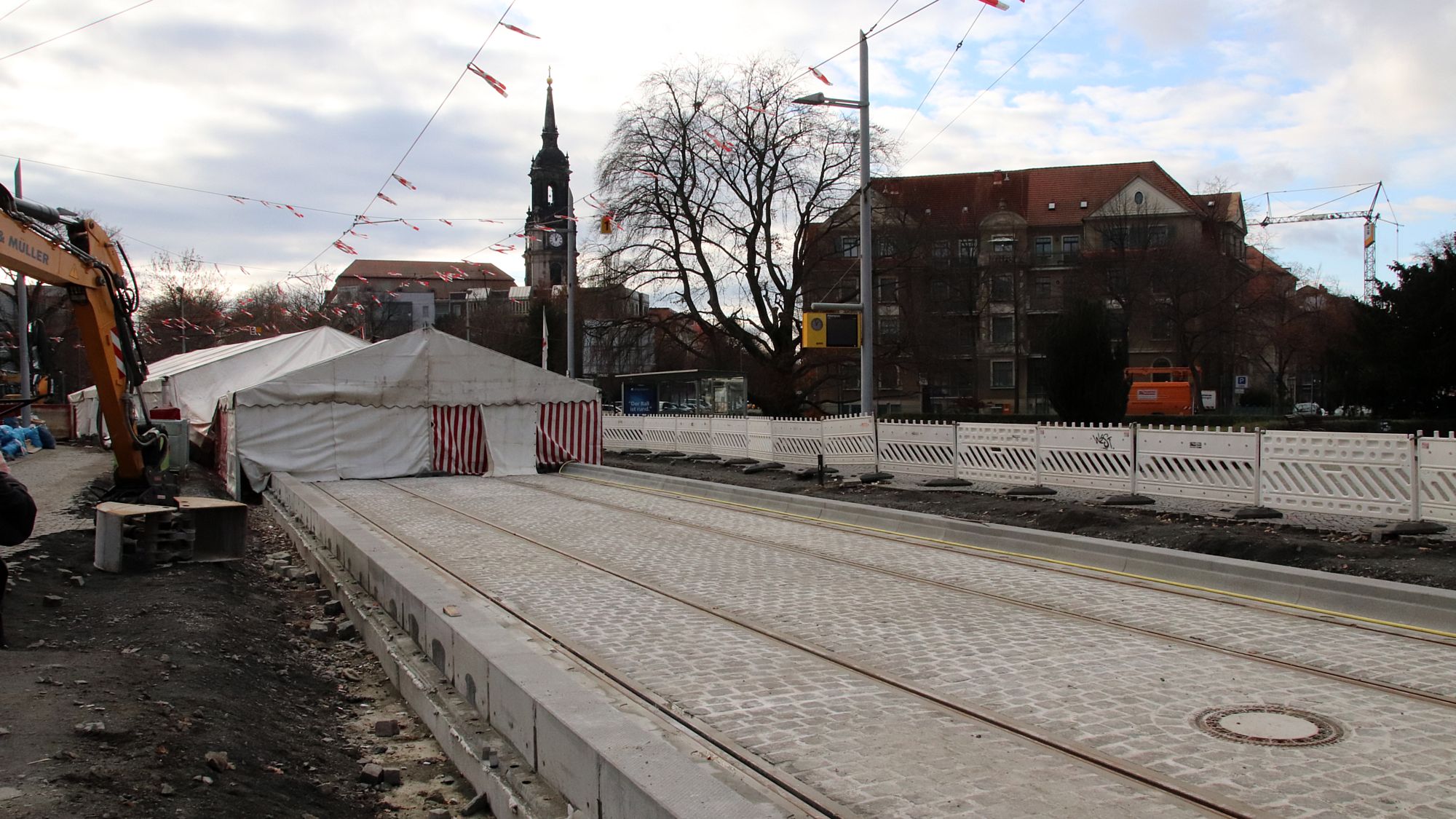

Zwischen den Zelten ist ein Abschnitt schon fertig gepflastert.
Zwischen den Zelten ist ein Abschnitt schon fertig gepflastert.

Verschlissene Gleise wurden ausgetauscht

Die Gleise der im Rondell am Albertplatz liegenden Haltestelle stammten aus dem Jahr 2000 und waren nach 22 Jahren intensiven Betriebes am Ende ihrer Lebensdauer. Betroffen waren rund 160 Meter Doppelgleis.

Anzeige

Kommunalwahl-Podium am 15. Mai 2024

Anzeige

Societaetstheater

Anzeige

Projekt Pitchfork in der Reithalle Straße E, Dresden

Anzeige

DCA Dresden Contemporary Art

Anzeige

Blitzumzug

Anzeige

MusicMatch 2. und 3. Mai 2024

Anzeige

Zaffaran, bring Würze in dein Leben

Nach dem Ausbau der alten Schienen verlegten zunächst die Fachleute der Sachsen-Energie ein unterirdisches Schutzrohr für eine neue Trinkwasser-Hauptleitung mit 50 Zentimetern Durchmesser. Danach wurden die neuen Schienen mit vibrationsdämpfenden Halterungen auf eine ebenfalls neu gebaute sogenannte feste Fahrbahn montiert.

Das ist ein betonierter Unterbau, der sich durch eine geringere Erschütterung und Geräuschentwicklung als die bisherige Bauweise auszeichnet und eine Nutzungsdauer von bis zu 60 Jahren verspricht. Verschlissene Schienen können später schneller und mit weniger Aufwand getauscht werden, weil nicht der komplette Unterbau erneuert werden muss. Mit dieser Bauweise haben die DVB in den vergangenen Jahren sehr gute Erfahrungen gemacht.

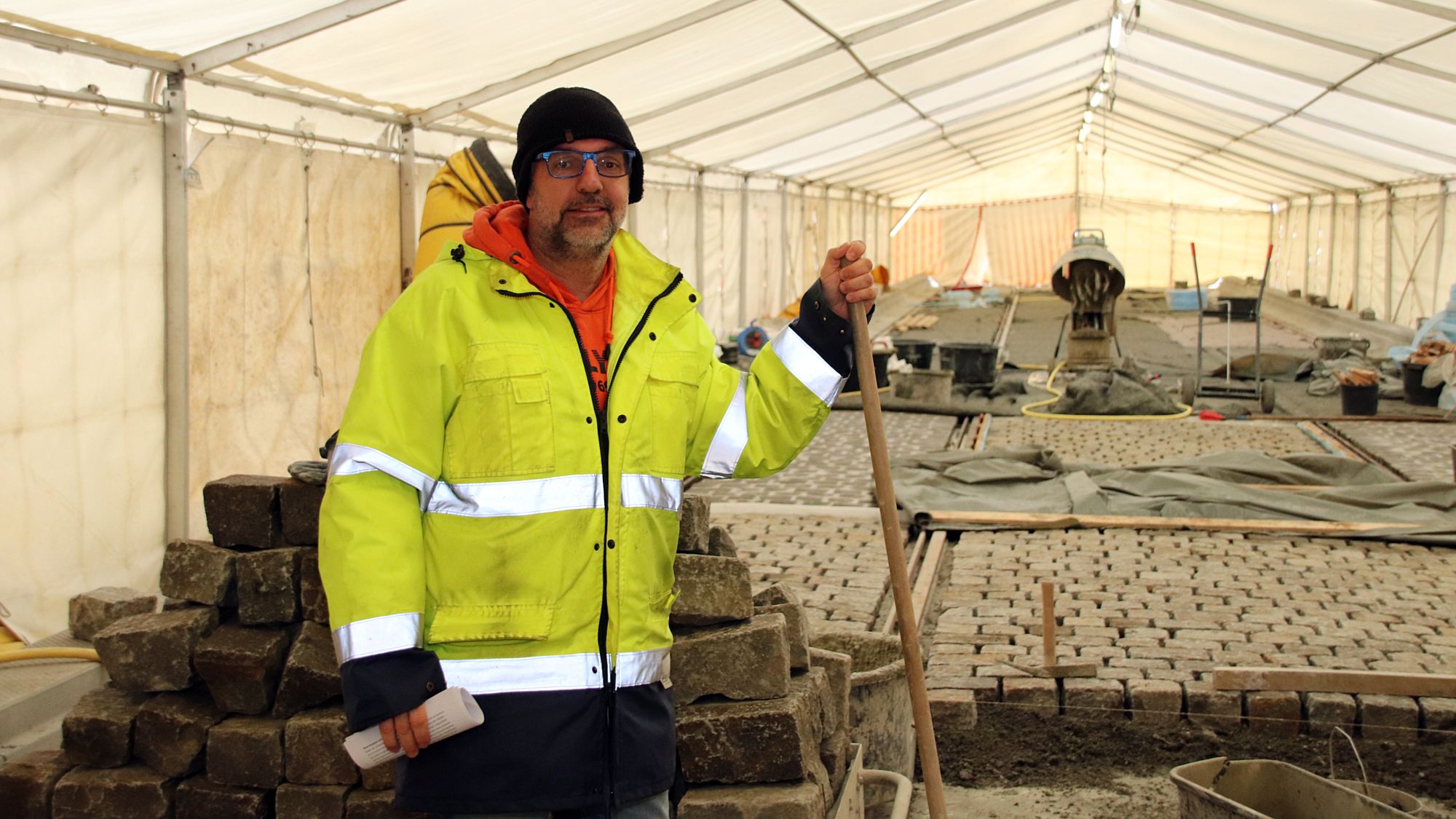

DVB-Bauleiter Steffen Lohmann
DVB-Bauleiter Steffen Lohmann

Nachhaltige Lösung ist sogar kostengünstiger

Aus Gründen des Denkmalschutzes müssen die Gleise wieder Kopfsteinpflaster erhalten. Solche Pflastersteine werden häufig aus China bezogen. Aktuell gibt es da Engpässe. Das führte zu einer innovativen Lösung. “Wir nutzen das alte Pflaster weiter, das haben wir gereinigt und aufgearbeitet”, sagt Bauleiter Steffen Lohmann. Diese Steine werden dann miteinander verklebt. Dieser Klebevorgang ist der Grund für die Zelte am Albertplatz. “Der Klebstoff braucht eine Temperatur von etwa zehn Grad”, sagt Lohmann. Daher werden die Zelte rund um die Uhr beheizt.

Eine Verschiebung der Baustelle in das kommende Frühjahr sei jedoch aus logistischen Gründen nicht sinnvoll. Da die Baustelle am Albertplatz eng mit den Baustellen an Hansa- und Großenhainer Straße abgestimmt sei.

Anzeige

Projekt Pitchfork in der Reithalle Straße E, Dresden

Nebeneffekt der neuen Technologie ist eine Einsparung sogenannter grauer Energie. Damit ist der Aufwand für Herstellung, Transport, Lagerung oder Verarbeitung neuer Steine sowie die Entsorgung der alten gemeint. Die alten Steine zu recyclen, ist vom Bauablauf zwar etwas aufwändiger. Neben der besseren Umweltbilanz lassen sich so aber rund 50.000 Euro einsparen.

Modernisierung als barrierefreie Haltestelle

Im Zuge der Haltestellenmodernisierung werden an der Station auch die bisher fehlenden Blindenleitstreifen und ebene Passagen für Rollstuhlfahrer ergänzt. Das Haltestellenareal war bisher uneben und nur schwierig mit Rollstühlen befahrbar. Es entsprach auch nicht den Vorgaben für die Barrierefreiheit.

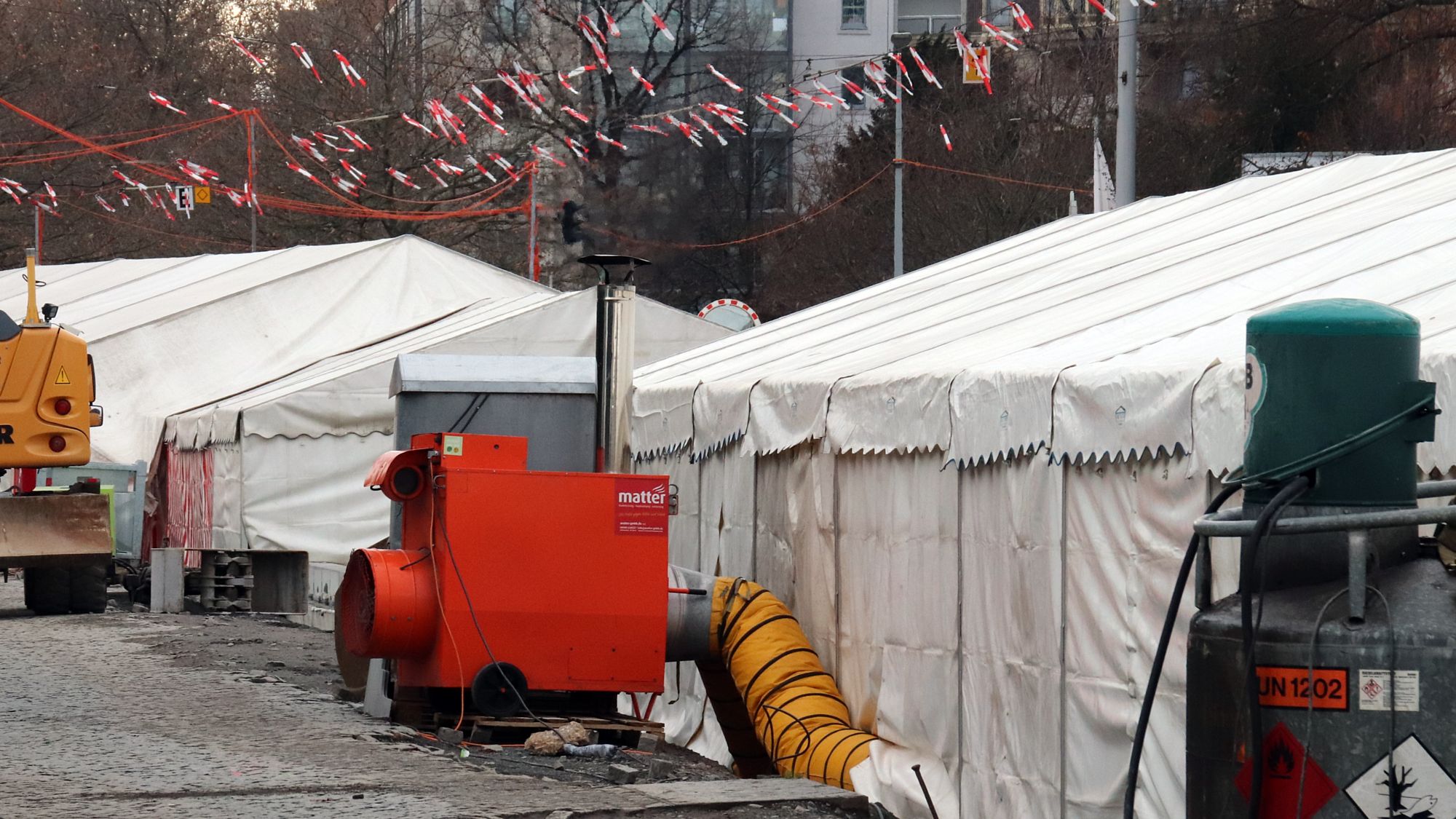

Die Heizlüfter laufen rund um die Uhr.
Die Heizlüfter laufen rund um die Uhr.

Deshalb sollten parallel zu den Bahnsteigkanten 1,8 Meter breite Korridore aus Kleinpflaster mit glatt geschnittener Oberfläche gesetzt werden. Diese sogenannten geschnittenen Steine sind vergleichbar mit dem glatten Pflaster auf dem Martin-Luther-Platz oder der Augustusbrücke. Die konnten jedoch nicht aus dem Bestand recycelt werden. Die Lieferung der Steine aus China hat sich verzögert, daher haben die Bauleute erst einmal ein barrierefreies Provisorium aus Asphalt eingebaut.

Das ist zwar auch prima barrierefrei, entspricht aber nicht den Anforderungen des Denkmalschutzes. Voraussichtlich im Frühjahr soll dann das geplante Kleinpflaster gesetzt werden. Das soll allerding im laufenden Betrieb erfolgen.

Die Fahrgastunterstände und elektronischen Abfahrtstafeln waren nicht Bestandteil des Umbaus. Auch die Wegeführung über den Platz bleibt wie bisher.
